延迟

Odoo 的*制造*应用程序通过 Delayed Productions 过滤器显示制造订单的*延迟*。如果 MO 的结束日期超过截止日期,截止日期将以红色突出显示,以引起人们对延迟的注意。

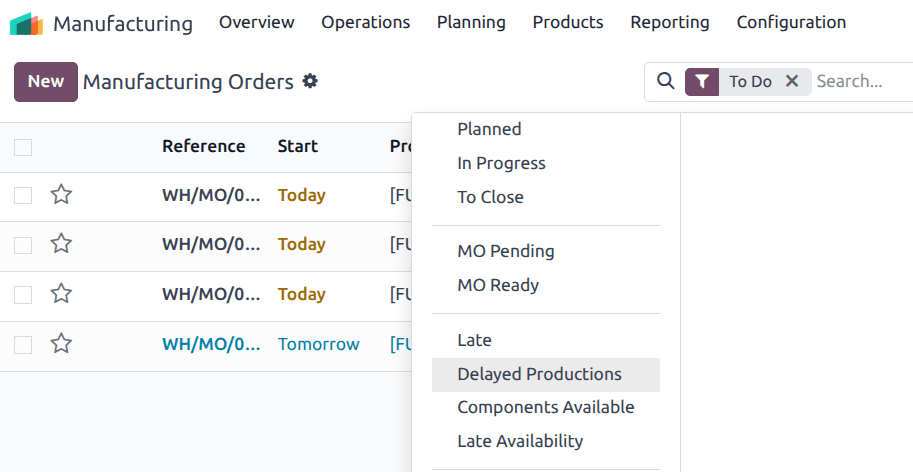

Odoo 中的延迟生产过滤器。

截止日期计算

MO 截止日期取决于 MO 的创建方式,计算方式如下:

  • 按订单生产MO 截止日期是*销售订单交货日期*。

  • 补货MO 截止日期是*今天 + 制造交货时间*。

  • 手动创建 MO:截止日期字段保持为空。

重要

MO 截止日期MO 结束日期 不同。

结束日期计算如下:

\[\text{结束日期} = \text{预定开始日期} +\text{所有操作的总持续时间}\]

筛选

几个附加过滤器可用于帮助跟踪延迟:

  • Delayed ProductionsMO 的*预定开始日期*晚于截止日期。

  • LateMO 的*预定结束日期*超过截止日期,以红色突出显示。

  • Late Availability:在截止日期之前无法提供一个或多个所需组件。例如,已确认的组件采购订单或制造订单计划在 MO 截止日期*之后*结束。

  • Components Available:所有组件均可开始生产。

用例

考虑截止日期为**9 月 17 日**的 MO

  • 如果 MO 的生产在 9 月 17 日之后开始,它将出现在 Delayed Productions 过滤器中。

  • 如果所需组件计划在 9 月 17 日之后到达,则该MO会出现在延迟可用性筛选器中。

  • 如果该MO的计划结束日期在 9 月 17 日之后,则会出现在延迟筛选器中。

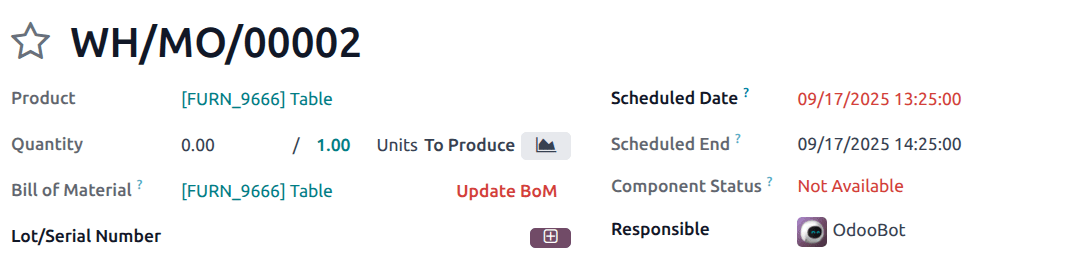

强调了截止日期的制造订单。

通过结合这些指标,计划人员可以快速识别生产中存在错过交付承诺风险的位置。
