延迟¶
Odoo 的*制造*应用程序通过 Delayed Productions 过滤器显示制造订单的*延迟*。如果 MO 的结束日期超过截止日期,截止日期将以红色突出显示,以引起人们对延迟的注意。
截止日期计算¶
MO 截止日期取决于 MO 的创建方式,计算方式如下:
按订单生产:MO 截止日期是*销售订单交货日期*。
补货:MO 截止日期是*今天 + 制造交货时间*。
手动创建 MO:截止日期字段保持为空。
重要
MO 截止日期 与 MO 结束日期 不同。
结束日期计算如下:
\[\text{结束日期} =
\text{预定开始日期}
+\text{所有操作的总持续时间}\]
筛选¶

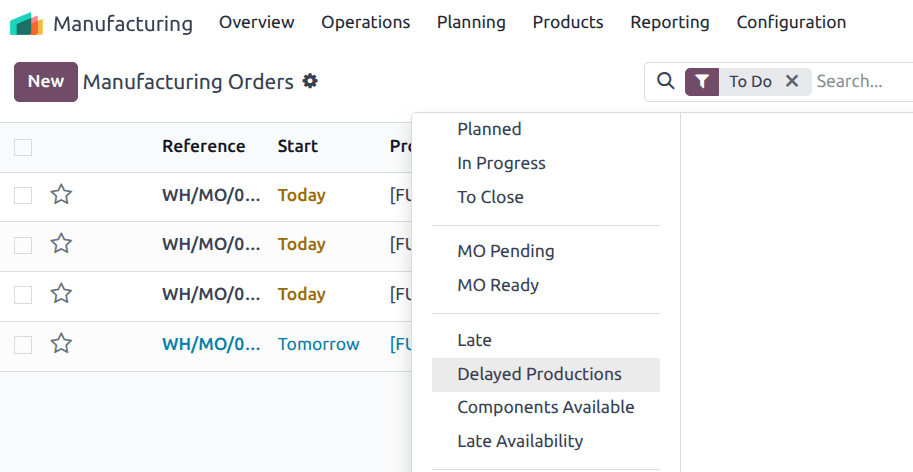

几个附加过滤器可用于帮助跟踪延迟:
Delayed Productions:MO 的*预定开始日期*晚于截止日期。
Late:MO 的*预定结束日期*超过截止日期,以红色突出显示。
Late Availability:在截止日期之前无法提供一个或多个所需组件。例如,已确认的组件采购订单或制造订单计划在 MO 截止日期*之后*结束。
Components Available:所有组件均可开始生产。
用例¶

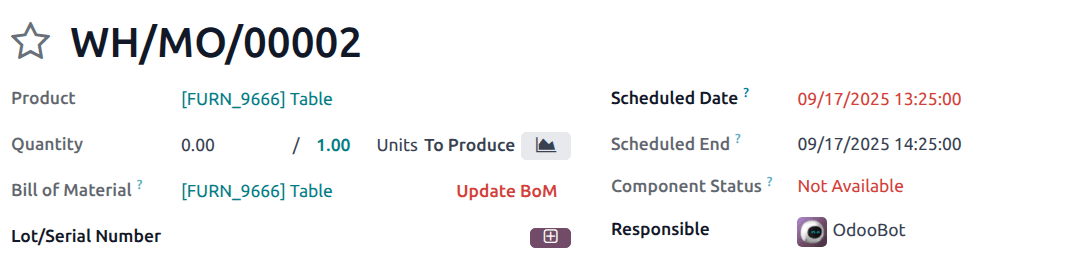

考虑截止日期为**9 月 17 日**的 MO:
如果 MO 的生产在 9 月 17 日之后开始,它将出现在 Delayed Productions 过滤器中。
如果所需组件计划在 9 月 17 日之后到达,则该MO会出现在延迟可用性筛选器中。
如果该MO的计划结束日期在 9 月 17 日之后,则会出现在延迟筛选器中。
通过结合这些指标,计划人员可以快速识别生产中存在错过交付承诺风险的位置。
